流金七月,金沙江河谷“熱浪”洶涌。入夏兩月以來,烏東德水電站工程施工區頻受高溫襲擊,最高日溫可達42度

2017-07-31 10:23:07 · 北極星電力網 閱讀:272
流金七月,金沙江河谷“熱浪”洶涌。入夏兩月以來,烏東德水電站工程施工區頻受高溫襲擊,最高日溫可達42度

流金七月,金沙江河谷“熱浪”洶涌。

入夏兩月以來,烏東德水電站工程施工區頻受高溫襲擊,最高日溫可達42度。面對高溫“勁敵”,已經開澆四月有余的烏東德大壩混凝土澆筑質量如何?大壩“長高”了多少米?對此,筆者深入施工一線,展開了調查。

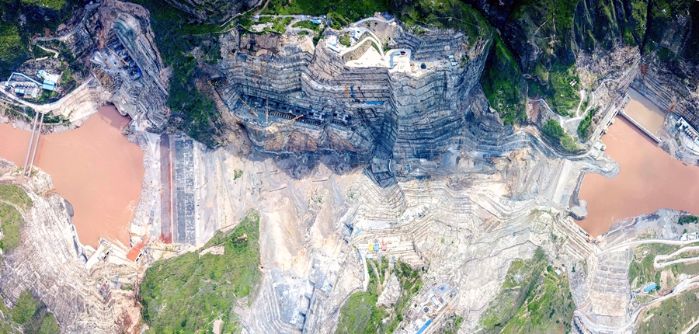

航拍烏東德大壩基坑全景(攝影:房成)

如果親臨澆筑現場,可以看到,有幾種溫暖的顏色在基坑內跳動,賦予蒼涼的懸崖峭壁一種久違的“心跳”。“黃色”,代表著將混凝土下卸至倉面中的吊罐,以及來回振搗、規范有序的振搗車;“紅色”,是葛洲壩集團烏東德施工局的工服顏色,工人們在如雨般的汗水中沉默不語,只有手中的振搗棒在不停發聲;“橘色”,是西北監理的顏色,他們悉心檢查大壩澆筑的每一環節,盡心詮釋著“把關人”的角色;“米白色”,是屬于烏東德工程建設部(簡稱“建設部”)員工的顏色,他們運籌帷幄,指導頂層設計,見證大壩成長。

回想大壩首倉澆筑之日,記者站在試驗倉中向下俯瞰,尚能看到裸露的新鮮基巖。如今,向下俯瞰的視野,已經被雨后春筍般拔地而起的壩段遮擋。截至7月底,在15個壩段中,已有5至10號共計6個壩段啟動了混凝土澆筑施工,其中,作為首倉進行澆筑的8號壩段上升最快,已由河床建基面高程718米,澆筑至高程758.5米,上升40.5米。

大壩基坑混凝土澆筑(攝影:黃杰)

“從備倉、澆筑到間歇期結束,每個壩段的每個倉面平均要花近10天時間,確認沒有質量缺陷才能驗收通過”,建設部大壩項目部技術人員蔣龍說,“比如卸料,就不允許混凝土下落高度超過1.5米,以防止混凝土骨料分離。如果確實出現這種情況,就必須讓工人去分揀粗骨料,挪到富漿區域去及時振搗。”

說到振搗,也是項技術活兒。在澆筑現場,在振搗車較難處理的壩體排水管、模板、預埋件等區域,多名工人手持振搗棒,深淺不一地將那些還在冒氣泡的、有突出大骨料的混泥土振搗均勻。“混凝土不顯著下沉才能結束振搗。要保證澆筑質量,就不能出現欠振、漏振和過振情況。”一名累得滿頭大汗的振搗工人告訴記者。

大壩六號壩段第十三層混凝土澆筑施工(攝影:許健)

此外,高溫天氣下控制混凝土溫度,成為頭等大事。每隔1小時,監理人員就必須采用數字式溫度計,對環境溫度、卸料后入倉溫度和澆筑溫度進行監測,所測數據及時上傳大壩智能建造系統,系統若分析入倉溫度、澆筑溫度偏高,監理人員將及時督促施工單位,采取智能通水等措施,有效控制混凝土溫度。

“結合大壩智能建造系統的數據分析結果,以及各環節驗收情況來看,大壩混凝土生產、運輸、澆筑、養護、溫控各環節施工質量控制較好,施工過程中無質量和安全事故發生,混凝土澆筑施工質量滿足設計技術要求。”西北監理相關負責人說。

按照既定規劃,大壩將于2020年6月澆筑到頂。在剩下的35個月、1000多天里,大壩將在建設者們如雨般的汗水中不斷“長高”,正所謂“臥薪嘗膽,三千越甲可吞吳;朝夕不倦,四方聯合可筑壩”。
